結合某人行天橋大跨度鋼箱梁與鋼混結合梁整體安裝、預應力混凝土同步施工的工程實踐,經過技術攻關,成 功解決了混凝土澆灌密實度、預應力鋼筋張拉、沉降不一致等技術難點,保證了施工質量,節省了工期,并對其關鍵 技術進行了系統介紹,希望能夠?qū)ν惞こ淌┕ぞ哂薪梃b作用。
1.工程概況

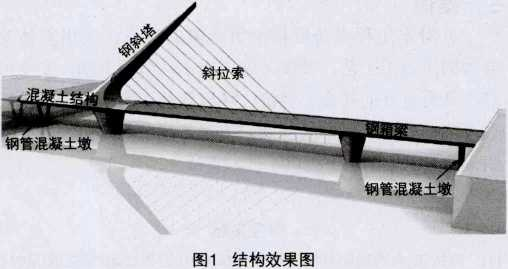

華為荔枝園-楊美員工宿舍項目中的人行天橋為鋼 混凝土組合結構,釆用塔梁固結體系,其跨度布置為 5.17 m+24 m+64 m+22 m+3.37 m,總長度 118.54 m。其中 5.17 m+24 m為預應力混凝土箱梁,箱梁?jiǎn)蝹?cè)上為單側單 跨斜塔段,64 m+22 m+3.37 m為大跨度鋼箱梁,最大凈跨 64 m,鋼箱梁與預應混凝土箱梁間存在長1.763 m的鋼混 結合段。斜塔結構一部分為預應力混凝土,一部分為鋼結 構。橋主梁長度分別為29.17 m、1.763 m、89.37m,全梁寬 7.55 m,高2 m,預應力混凝土箱梁固結于橋墩上。結構效 果圖如圖1所示

- 施工技術難點
1)鋼混結合段梁長1.763 m,為全封閉式,無法振 搗,鋼筋密度極大,混凝土難以澆筑密實。側,張拉用千斤頂?shù)仍O(shè)備無操作面。
3)鋼混結合梁自重約70 t,斜塔段自重約130 t,總重 約200t,而鋼箱梁側重5t/m,施工過程中可能導致各梁沉 降量難以準確預測。同時各梁施工節奏與完成時間的不一 致,導致后期胎架拆除后的沉降量難以達到預期目標。
- 方案分析選擇
1) 方案1:釆用各專業獨立施工法。根據現場實際情 況,先安裝鋼混結合梁,待梁就位后,施工預應力混凝土 段;混凝土澆筑完畢到齡期后再張拉預應力鋼筋,待預應 力混凝土箱梁施工完成再吊裝鋼箱梁。此方法解決了預應 力鋼筋張拉作業面的難題,但工期相應滯后太多,先期施 工的預應力混凝土箱梁胎架需同鋼箱梁胎架一并拆除,同 時各梁的沉降量難以控制,質量得不到保證,經濟費用非 常高,故不宜釆用。
2) 方案2:合理分段,將鋼箱梁與鋼混結合梁制作成 整體一次安裝到位,一側施工預應力混凝土箱梁,另一側 吊裝鋼箱梁,同步施工、同步完成。此方案需解決預應力 張拉作業面的問題,但經濟合理、工期較短、質量更容易 控制。因此釆用此整體安裝、同步施工的技術。
關鍵技術
4.1 施工準備
為保證工程質量及進度,施工前應做好以下準備"F:
1) 地基處理:基底處理應分層回填、夯實,密實度不 低于93% o
2) 通過受力分析,計算高支模支撐體系要點,合理布 設支撐體系,保證安全富余系數。
3) 驗算吊裝全過程的受力情況,合理選用汽車吊和布 設吊點、站位等。
4) 對鋼管、扣件、木方等主要支撐料具進行檢査驗 收,檢查所有工器具、起吊器具的質量和性能。
5) 做好交接檢查記錄,負責人簽字確認。
6) 預應力混凝土箱梁模板、鋼筋、預應力鋼筋加工完 成。
4.2支撐體系搭設
預應力混凝土箱梁釆用滿堂腳手架,通過計算確定 立桿間距600 mmX600 mm,水平桿步距1 300 mm,逐層 搭設,按節點進行檢查。鋼混結合段與鋼箱梁釆用管撐方 式,管撐基礎釆用現澆混凝土承臺,管撐頂部加設301千斤 頂,用以微調鋼梁的標高。

4.3支撐體系預壓
支撐體系搭設完成后,對預應力混凝土箱梁、鋼混 結合梁進行整體預壓,以消除支撐體系的彈性變形和沉降 值。預壓材料按照因地制宜原則,釆用砂袋。釆用分級均 勻加載,按3級進行,即60%、80%和100%的加載總重, 每級加載后均間隔12 h后對支架沉降量進行監測,做好記 錄。加載全部完成,等到支架穩定和驗收合格后,兩側對 稱、均衡、同步卸載。根據測定值調整支撐體系。
4.4鋼混結合段安裝
鋼混結合段與鋼箱梁一段在加工廠制作并預拼裝完畢 后橫向分2節運至現場(由于梁寬7.55 m,屬超寬構件), 通過對齊加工廠預拼裝時留下的樣沖標志,將梁拼裝成整 體,保證頂板底板平整度一致,梁中線、邊線在預設控制 線內。梁安裝采用一臺150 tn車吊,最后通過測量和調節 千斤頂,保證梁標高。
4.5預應力混凝土箱梁與鋼箱梁施工
1) 步驟1:以鋼混結合段底板為基準,在支撐體系上 安裝預應力混凝土箱梁底部模板,模板與底板接觸面密封 帶密封,防止混凝土漿滲漏。
2) 步驟2:綁扎預應力混凝土箱梁、鋼混結合梁底板 鋼筋,安裝側模。
3) 步驟3:安裝波紋管,穿預應力鋼筋,綁扎梁腹 板、頂板鋼筋,安裝預應力鋼筋定位板、錨具。
4) 步驟4:從預應力混凝土箱梁端向鋼箱梁端分層 分段澆筑混凝土,最后澆筑鋼混結合段部位。鋼混結合段 混凝土振搗棒斜插進混凝土內部振搗,外部側板、橫向隔 板輔助用平板振動器。在結合段的頂板部位開設若干透氣 孔,用肉眼觀察透氣孔內的混凝土澆筑情況,直到從里面 返漿冒泡為止。最后用小錘子敲打梁外側面,聽聲輔助判 別混凝土澆筑灌滿情況。鋼箱梁從預應力混凝土箱梁的模 板安裝前,就依次由結合段部位開始逐步安裝,最低要保 證輔助振搗的作業面。
5) 步驟5:預應力混凝土的養護。混凝土澆筑完成 后即時覆蓋塑料薄膜,內部加裝循環水管通水降溫,防止 混凝土裂縫的出現。混凝土施工中預留7 d、15 d、28 d試 塊,各齡期到達后即時預壓,以測得值不低于混凝土強度 的90%為預應力張拉的依據。
6) 步驟6:預應力鋼筋張拉。在鋼混結合段頂板部 位,開設1 000 mmX800 mm的洞口,將千斤頂、油壓表、 封錨裝置等準備就緒,按設計要求逐步分級張拉,做好張 拉施工記錄,張拉完成即時灌漿,防止預應力損失。灌漿 密實度通過預留返漿孔、灌漿量等檢查,灌漿完成后封 錨。
7) 步驟7:鋼箱梁安裝。從施工預應力混凝土箱梁開 始,依次分段安裝鋼箱梁。鋼箱梁節段間上下板在一平面 上,高度方向可由千斤頂微調;軸線方向以橋中線、邊線 控制,以汽車吊、千斤頂進行調整,直到符合要求后方可 開焊。焊接順序從頂?shù)装蹇v向主焊縫開始,然后焊接橫主 焊縫、腹板等焊縫
4.6胎架拆除
鋼箱梁與鋼混結合梁胎架拆除原則:設計縱坡度值最 小的部位先拆,由于最大縱坡值在鋼箱梁中部,故拆除順 序?yàn)閺膬啥碎g斷向中部拆除,縱坡值最大部位最后拆除。
預應力混凝土箱梁支撐體系拆除原則:拆除順序?yàn)樽?上而下逐層拆除,不容許上、下兩層同時拆除。
胎架拆除后,對鋼混組合梁進行各指標測量,經實測 標高與設計差-2?+2 mm,實際沉降量偏差最大值2 mm, 達到預期目標。
5 結語
針對本工程大跨度鋼混組合梁的特點,釆用整體安 裝與同步施工工藝,減少了施工成本,節約工期,安全可 靠,具有良好的社會、經濟、環境效益,為該施工技術的 普及應用奠定了良好的基礎。該工藝技術的誕生,為類似 鋼混結合工程的施工提供了技術支持。
